碳纤维加固施工技术全流程指南

碳纤维加固施工技术全流程指南
作者:yytsj 日期:2026-05-19

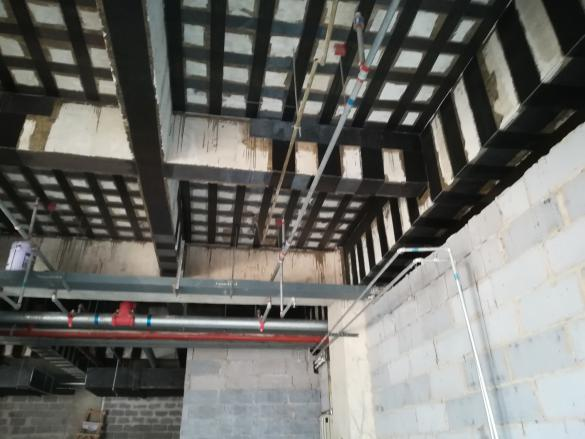

  在建筑长期使用过程中,受风化侵蚀、荷载过载、材料老化等因素影响,混凝土构件易出现开裂、承载力不足等问题,给生产生活带来安全隐患。碳纤维加固技术凭借轻质高强、耐腐蚀、施工便捷等优势,成为现代建筑构件加固的主流方案,能以经济高效的方式恢复并提升结构性能,保障生命财产安全。

  碳纤维加固施工需遵循标准化流程,核心工序包括:施工准备→混凝土表面处理→找平修复→底胶涂刷→浸胶制备→碳纤维布粘贴→表层防护→质量验收。以下为各工序的详细操作规范:

  一、施工准备

  结合施工现场条件、混凝土构件实际状况,对照设计图纸细化施工方案,明确人员分工、材料进场计划及设备调试安排,确保各项准备工作满足开工要求。

  二、混凝土表面处理

  定位放线‌:依据设计图纸精准标记碳纤维布粘贴位置,确保定位偏差不超过规范要求。

  表层清理‌:清除混凝土表面涂层、油污及浮浆,使用角磨机打磨1-2mm厚表层,直至露出新鲜混凝土基面。

  缺陷修复‌:对构件裂缝采用灌浆法密封;针对剥落、蜂窝、腐蚀等较大缺陷,先凿毛基面,再用修复材料找平处理。

  拐角处理‌:用角磨机将构件拐角打磨成R≥20mm的圆弧过渡,避免应力集中损伤碳纤维布。

  清洁干燥‌:用高压空气吹除表面灰尘,再用甲苯擦拭基面,确保表面干燥洁净。涂抹底胶前,需确认基面含水率符合要求。

  平整度检查‌:用1m直尺检测表面平整度,任意方向1m范围内最大偏差不得超过5mm,否则需进一步打磨找平。

  三、底胶涂刷

  材料配制‌:按产品规定比例混合底胶主剂与固化剂,搅拌均匀,根据施工进度控制每次配制量,严格遵守使用时限。

  涂刷施工‌:用滚筒刷均匀涂刷底胶,厚度不超过0.4mm,确保无漏涂、流淌及气泡。

  施工时机‌:待底胶达到手指触干状态时,立即进行碳纤维布粘贴作业。

  注意事项‌:

  环境温度低于-5℃或相对湿度高于85%时,禁止施工;

  搅拌时需确保容器底部及边缘材料混合均匀;

  超过使用时限的底胶严禁使用;

  高温环境下应减少单次配制量,避免材料提前固化;

  施工时避免佩戴纤维手套,防止污染胶面。

  四、局部找平处理

  找平胶配制‌:严格按照配比及工艺要求混合找平胶材料。

  缺陷填充‌:用刮刀将找平胶填充至混凝土凹陷部位,修复后表面与原基面过渡平顺,间隙不超过1mm;拐角处需修复为半径不小于20mm的光滑圆弧。

  固化养护‌:待找平胶干燥固化后,及时开展下一道工序。

  五、浸胶制备

  材料配比‌:选用配套浸胶材料,A、B组分按2:1比例配制。

  精准计量‌:由专人负责配制,用秤严格控制材料用量,计量偏差不超过5%。

  均匀搅拌‌:采用低速搅拌器搅拌2-3分钟,确保混合均匀无气泡,避免混入灰尘杂质。

  六、碳纤维布粘贴

  施工规划‌:提前测算粘贴范围、构件曲面参数,结合施工环境、人员配置制定作业计划。

  浸胶涂刷‌:在处理好的基面上均匀涂刷浸胶,底层用量控制在400-500g/㎡,注意控制材料用量,避免超过使用时限。

  布材粘贴‌:将预裁剪的碳纤维布对齐粘贴位置,用橡胶刮板或滚筒沿纤维方向轻轻刮压,挤出气泡,确保布材与基面紧密贴合。

  二次涂胶‌:粘贴30分钟后、3小时内,检查布材浸胶饱满度,再涂刷上层浸胶,用量为300-400g/㎡。

  多层粘贴‌:多层粘贴时,需在前一层布材表面浸胶未完全固化时粘贴下一层;若间隔超过60分钟,需待12小时后再进行下一层施工。

  表层处理‌:最后一层碳纤维布表面需均匀涂刷浸胶,确保完全覆盖。

  七、固化养护

  施工完成后24小时内,需采取防护措施避免淋雨受潮及硬物碰撞。环境温度为20-25℃时,养护时间不少于3天;温度为10℃时,养护时间不少于7天,确保胶粘剂充分固化。

  八、质量检查

  位置与面积‌:碳纤维布实际粘贴面积不得小于设计面积,位置偏差不超过10mm。

  粘结质量‌:采用锤击法或手压法检测粘结效果,有效粘结面积不得低于95%。

  缺陷处理‌:空鼓面积不超过1000cm²时,可采用针孔注胶法修复;空鼓面积大于1000cm²时,需拆除空鼓区域布材,重新粘贴同规格碳纤维布,重叠长度不小于100mm。必要时可进行现场拉拔试验验证粘结强度。

  碳纤维加固施工对材料质量及工艺精度要求较高,需由专业施工队伍操作,严格遵循规范流程,确保加固效果满足结构安全需求。


上一条:地基基础锚杆静压桩加固施工方案解析 下一条:没有了 返回列表
